工程結算單用法

發布時間:2022-09-19   點擊率:894

       與甲方簽訂承包合同后,隨著工程項目實施過程中,往往我們會用到需要提前預估我們公司收入的情況,估收入根據預和形象完成進度報給甲方進行審定,甲方完成審減后最終根據審定金額進行支付工程款。工程項目管理軟件操作流程如下:

        1.【工程管理】→【承包合同】 新建承包合同,選擇甲方、乙方等主要的合同內容信息

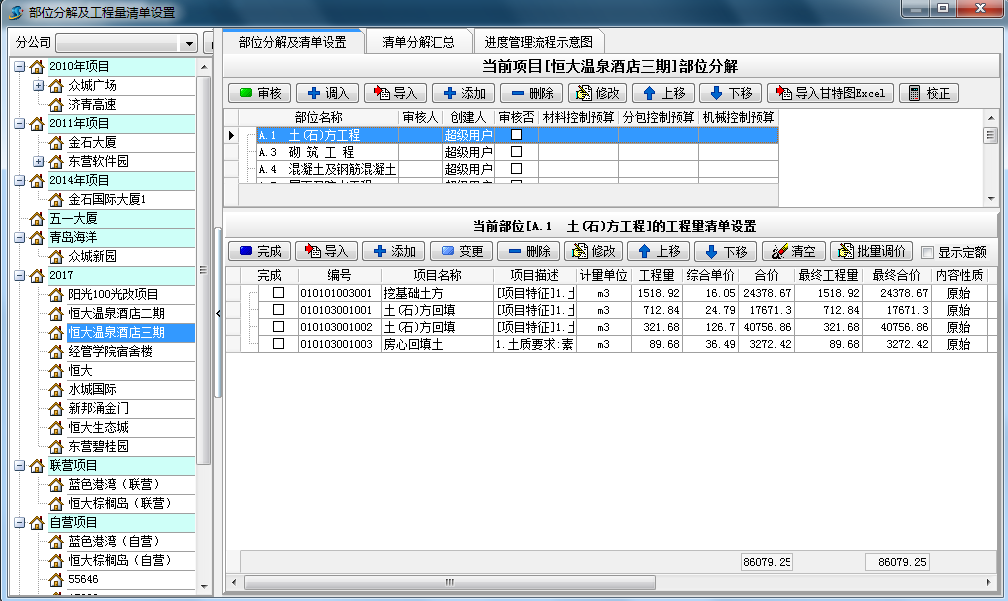

        2.合同建立完成后,對項目進行部位的分解(支持導入廣聯達、智多星等主要清單軟件做出的工程量清單直接導入到軟件內,也可以根據軟件的格式編輯EXCEL表格進行導入)

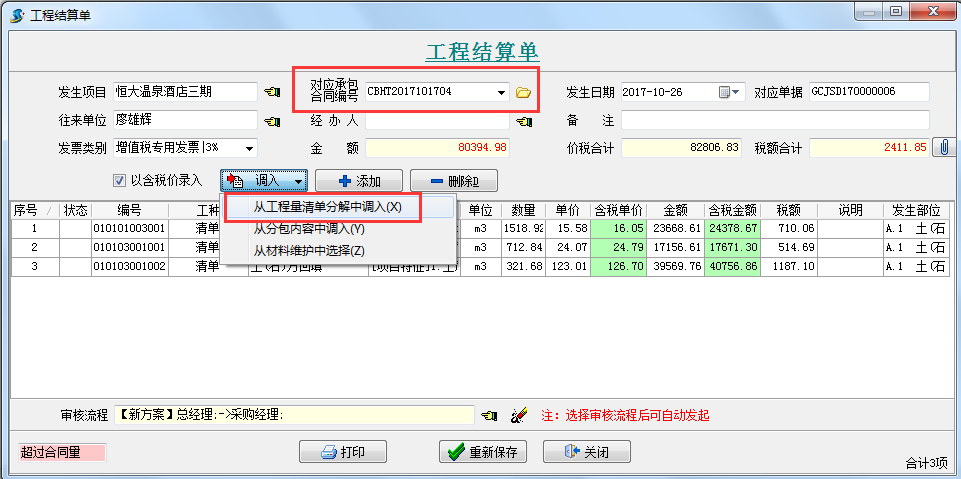

        3.做工程結算單(暫估收入)對應承包合同編號,調入上圖中做好的“部位分解”中的清單內容

        根據工程量清單填寫形象進度(形象進度為與甲方結算的依據),對應“承包合同”和“合同執行進度”

        4.填寫“承包合同”執行進度,對應工程結算清單,(下圖)“進度申報金額”就是在工程結算單中填寫的暫估收款金額,“進度審定金額”就是報給甲方審定后的最終收入金額

        5.給甲方開出發票

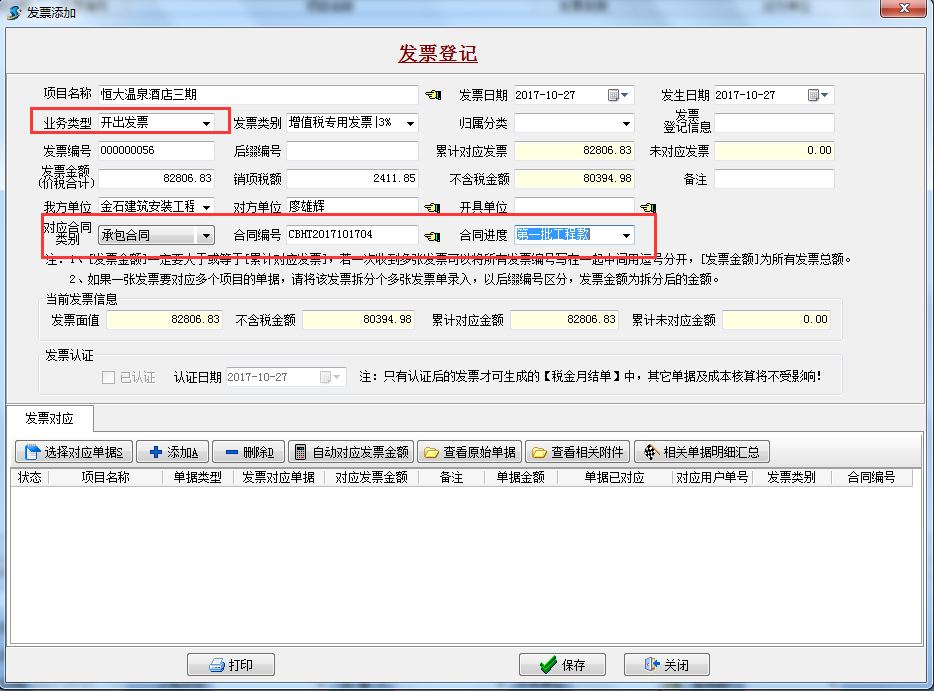

        發票登記有多處需要注意,“業務類型”為開出發票(銷項稅),對應“承包合同”、“合同編號”和“合同進度”。

        6.工程項目管理軟件打印收入調整確認表
